鞍山台安100MW独立混合储能项目综合楼顺利封顶

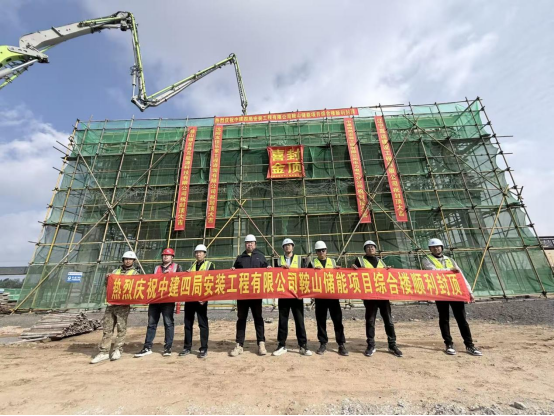

近日,位于鞍山市台安县的鞍山银龙丹克100MW独立混合储能EPC项目现场喜讯传来,项目综合楼主体结构完成封顶,标志着项目土建施工取得关键性节点突破,正式向着储能设备安装阶段迈进。该项目由中建四局安装工程有限公司承包,综合楼封顶后,配套泵房、危废品仓库等附属建筑施工同步推进。

项目规划建设综合楼、35kV预制舱、综合水泵房、危废品仓库等建构筑物,采用飞轮储能搭配磷酸铁锂电池的混合储能技术路线。飞轮储能实现毫秒级快速响应,可快速平抑瞬时功率波动;磷酸铁锂电池承担长时储能任务,两套系统智能协同,兼顾调频响应速度与持续供电能力,适配新能源消纳、电网调频场景,为区域新型电力系统建设提供硬件支撑。
技术攻坚破解复杂地质施工难题
项目场区地质条件复杂,场区粉质黏土承载力偏低、土体易受扰动,地下水位埋藏浅,汛期水位波动明显,路基沉降、基坑流砂管涌等风险突出,给主体结构施工带来不小挑战。
面对不利工况,技术团队多次赴现场实地踏勘,联合勘察、设计开展专题技术研讨,针对软弱土质、高地下水位做多套施工方案对比论证。团队提前识别潜在风险,优化路基处理、基坑支护以及地下水处置方案,从源头规避施工隐患,有效化解现场地质难题,减少后期工程变更,为业主管控建设风险、保障工期节点与投资效益筑牢基础。
打造辽宁电网绿色调峰重要支撑点
施工现场严格落实危大工程安全管控,严把质量关口,高效推进二次结构、砌体、室内外配套施工。该项目抢抓国家“六张网”建设机遇,建成投运后将充分发挥削峰填谷、平抑负荷波动功能,提升辽宁区域电网供电可靠性,助力本地风光新能源消纳。
从结构封顶到设备就位,100MW独立混合储能项目的稳步推进,是中建四局安装投身新型电网建设的生动实践。未来,这座立足台安、服务辽宁电网的储能枢纽,将持续释放混合储能技术优势,为辽宁省能源结构绿色转型提供坚实保障。(李昌斌)
校对:杨旭
责编:刘新
1、北国网所有内容的版权均属于作者或页面内声明的版权人。未经北国网的书面许可,任何其他个人或组织均不得以任何形式将北国网的各项资源转载、复制、编辑或发布使用于其他任何场合;不得把其中任何形式的资讯散发给其他方,不可把这些信息在其他的服务器或文档中作镜像复制或保存;不得修改或再使用北国网的任何资源。若有意转载本站信息资料,必需取得北国网书面授权。否则将追究其法律责任。
2、已经本网授权使用作品的,应在授权范围内使用,并注明“来源:北国网”。违反上述声明者,本网将追究其相关法律责任。
3、凡本网注明“来源:XXX(非北国网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。本网转载其他媒体之稿件,意在为公众提供免费服务。如稿件版权单位或个人不想在本网发布,可与本网联系,本网视情况可立即将其撤除。
